    我院龙湖校区及教职工住宅项目周边市政配套工程建设提速推进

    发布时间:2018-08-22 发布者: 浏览次数:

      为向我院龙湖校区及教职工住宅项目建设提供良好市政配套保障,新郑市加大投入,及早启动,目前龙湖校区及教职工住宅项目周边道路交通、雨污水管网、供水、供电、供气、供暖、教育等市政配套工程建设正在提速推进。

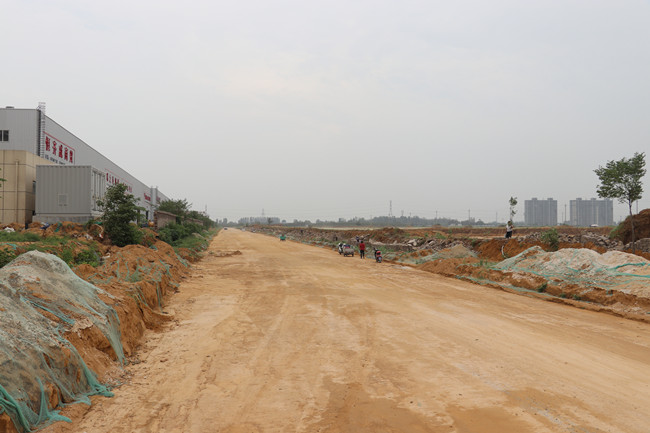

      道路交通方面,校区东侧如意路计划于8月底竣工,西侧紫荆山南路跨107连接线南、北两段计划于10月初平交对接,该条道路开通后从校区西门可直达2号地铁线小乔站;校区南侧永通路和教职工住宅区周边4条道路设计工作现已启动,计划于2019年完工;教职工住宅区东侧沿郑新快速通道地铁16号线规划设计,现正在推进中。

      雨污水管网方面,按照学院所在区域控规,新老107连接线辅道及雨污水管道工程,已被列入2019年新郑市政建设项目,由市财政投资、住建局统筹一次性修建。

      市政供水方面,校区和教职工住宅区用水由源自南水北调干渠的新郑市第二水厂提供,设计2条分别沿西侧紫荆山南路和东侧如意路的供水管道,管径300mm,管道水压0.28Mpa。西侧供水管道现已敷设至距校区西门南侧100m处,东侧供水管网工程现已进入招标程序,预计年底前竣工。

      市政供电方面,校区南侧汇通路附近和华商汇附近分别规划有中经变和中纬变2个变电站,中经变将于2019年开工建设,确保2020年上半年校区正式投入使用前建成。校区内2条10KV、1条110KV高压线外迁工程现已动工,预计2个月内完成迁移,确保不影响校区建设工程进程。

      市政供气方面,中石油昆仑燃气有限公司已在校区西侧紫荆山南路及北侧107连接线敷设管道并正式供气,管径200mm,供气能力8000立方/小时,校区管道具体接口位置可依实际需求选定。

      市政供暖方面,目前新郑市正在研究统筹推进龙湖镇集中供热实施方案,我院校区和教职工住宅区均已预留相应的市政供暖对接条件。

      教育方面,教职工住宅区和校区南侧洪沟社区各规划1所小学(24个标准班),校区北侧龙湖镇第一初级中学已建成(原郑州一中校区)并投入使用,龙湖镇第三初级中学计划9月份动工,与校区北大门隔路相望,2019年8月份建成并投入使用。

      市政配套工程推进情况,与我院龙湖校区和教职工住宅项目进展休戚相关。下阶段,建设指挥部和住房建设办公室将积极与相关部门保持紧密沟通,推动各项工作扎实有序开展,为我院龙湖校区、教职工住宅建设及今后师生学习生活提供有力保障。
