经过施工单位40多天的紧张施工与调试,龙湖校区临时用电工程于6月12日19:00一次送电成功,彻底解决了指挥部办公楼用电,土石方施工单位、监理单位项目部及施工今后各标段用电需求。
龙湖校区临时办公用房原有电源引自郭店镇洪沟村380V低压侧,供电线路路径长(长达1.5KM),电缆线径偏小,且电缆陈旧接头多,用电高峰时根本无法满足办公楼用电需求,停水停电事故冬夏两季尤为突出;再加上土石方工程施工单位和监理单位的进场,用电供需矛盾更加突出。
临电工程工期短且土石方工程同时开工,现场的土方挖填地给临电施工带来很大的不便;而且一台箱变在挖方区,另一台在填方区。要求在满足技术规范的前提下减少签证,做好工程质量与成本管控;做好箱变定位、要符合预设标高;按照6月15日送电的工期目标,规划建设部工程组召集监理、施工单位现场测量定位,研究制定箱变安装方案、优化确定电缆走向及埋设深度,从而很好的控制了临电工程施工进度和质量。在施工过程中工程组严把质量关,不放过任何一个有问题的施工工序;基础砌筑时,发现水泥砂浆不合工艺要求,责令施工单位拆除重砌;工程组为达到送电目标积极主动与新郑供电公司就龙湖校区供电方案超期、延期、郭夏线负荷紧张等情况协调沟通,商议入网时间。
6月12日中午,烈日当头、酷暑难耐,指挥长李冠一带领有关施工管理人员到施工现场检查督促,慰问现场施工人员,要求务必按期送电。工程组协调供电单位、施工单位、监理单位、设备供应商,按照规范进行最后调试;上午11时许1号箱变受电,经三次冲击合闸,各项技术指标符合规范;下午14时许2号箱变受电,经三次冲击合闸,各项技术指标符合规范;晚上19点,1号箱变正式向办公楼、土石方工程项目部及施工现场、土石方工程项目监理部正式用电。

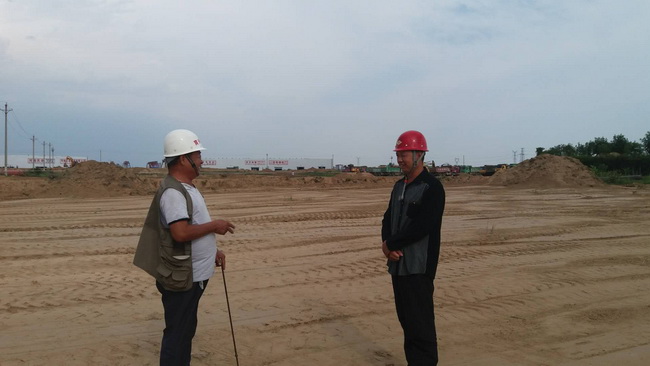

指挥长现场督查
指挥长李冠一:“临电工程按时完工、如期送电,既彻底解决了指挥部、各项目部及施工现场的用电问题,又为下一步保证各标段施工用电打下良好的基础,确保了‘三通’中的电通;工程组施工管理有力,现场工程师范建培功不可没!”

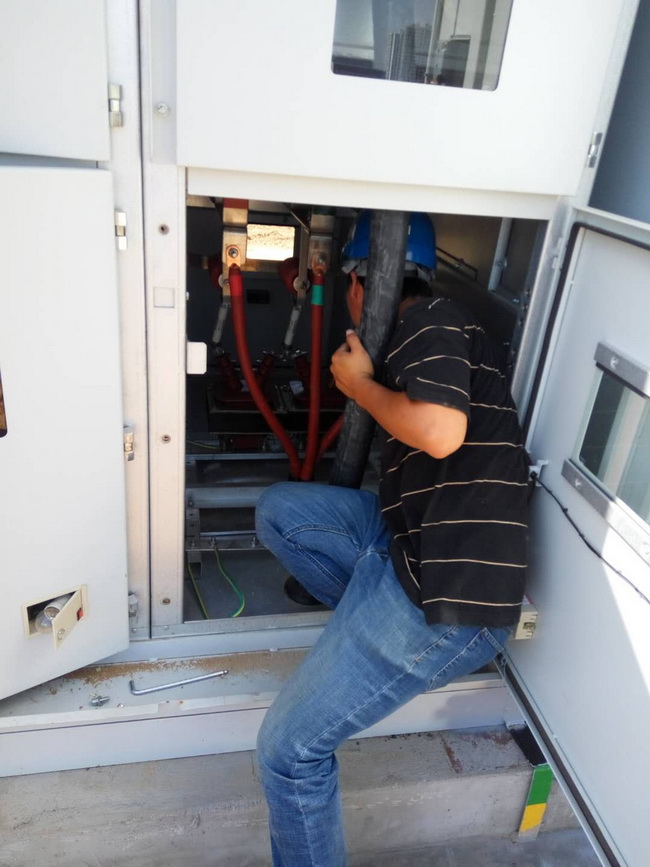

设备调试

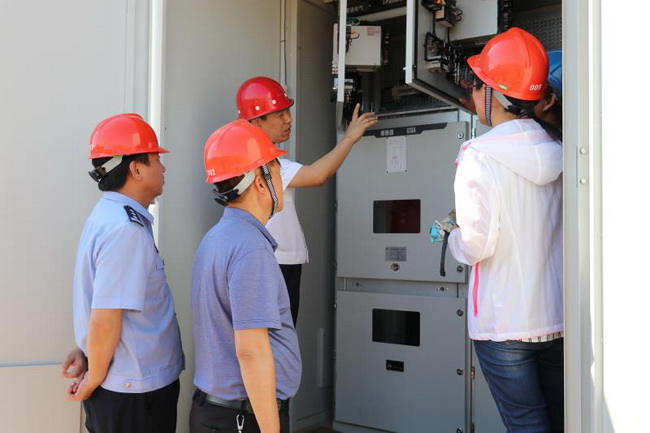

接电入网

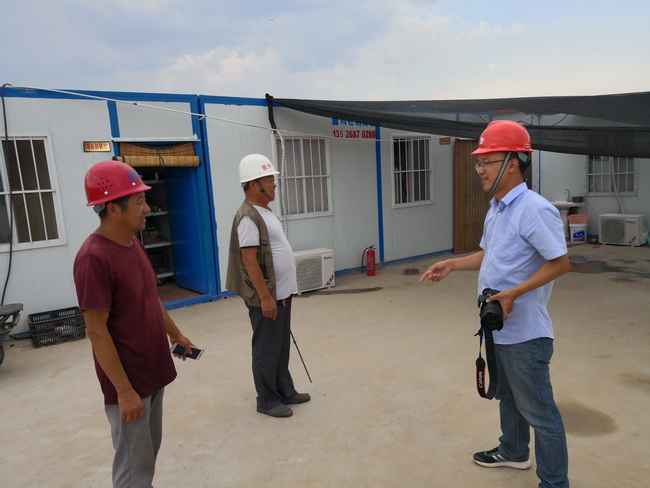

土石方工程总监代表李国营(左):“临电工程的完工,解决了施工现场的用电问题,能很好的促进施工质量和施工安全。

土石方工程施工工长许文玉(左):“前段时间天气太热、晚上没有办法休息好,供电充足后,我们宿舍可以开空调啦!晚上能好好休息,明天工作更有劲!感谢建设单位的大力支持!”
